Pampa Metals Corp. anunció los resultados de ensayo del pozo PIU16-DDH01 (920,2 metros) completado en el proyecto Piuquenes (provincia de San Juan) en la temporada 2015-2016.
Por Panorama Minero

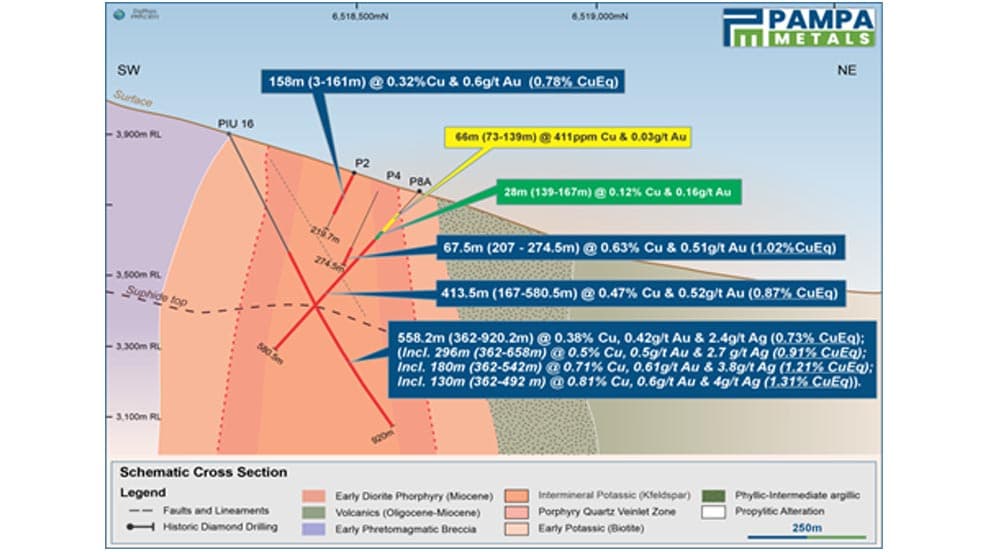

Como parte de su proceso de Due Diligence (Debida Diligencia) y validación de datos del proyecto Piuquenes, Pampa Metals Corp. re-ensayó el pozo PIU16-DDH01, el cual cruzó intercepciones minerales descubiertas por Inmet en 1995-1997. Una sección de 558 metros fue enviada a los laboratorios de ALS Mendoza, para ensayo a fuego y análisis ICP, con los siguientes resultados:
– 558,2 metros (362-920.2 metros – fin del pozo) con 0,38% Cu (cobre), 0,42 g/t Au (oro) y 2,4 g/t Ag (plata) (0,73% CuEq)
Incluyendo:
– 296 metros (362-658 metros) con 0,5 % Cu, 0,5 g/t Au y 2,7 g/t Ag (0,91% CuEq),
– 180 metros (362-542 metros) con 0,71% Cu, 0,61 g/t Au y 3,8 g/t Ag (1,22% CuEq), y
– 130 metros (362-492 metros) con 0,81% Cu, 0,6 g/t Au y 4 g/t Ag (1,31 % CuEq)
El nuevo registro y la interpretación de los ensayos indican que la mineralización primaria está relacionada con vetas de cuarzo alojadas en pórfido de Cu-Au y permanece abierta en profundidad. La superposición poco profunda está asociada con el enriquecimiento supergénico, observándose algunos óxidos de cobre en la superficie.
Proyecto Pórfido Cobre-Oro Piuquenes
El Proyecto Piuquenes consta de nueve títulos mineros que cubren un área de ~1.880 ha en la Provincia de San Juan, adyacente (al norte) con el proyecto de pórfido de cobre y oro Altar (Aldebaran Resources Inc.) y aproximadamente a 190 km al oeste de la ciudad de San Juan. Otros grandes proyectos de pórfido de cobre en el cinturón de pórfido del Mioceno de San Juan incluyen El Pachón (Glencore), aproximadamente a 30 km al sur, la mina de cobre en operación Los Pelambres en Chile, y Los Azules (McEwen Mining) 50. km al noreste.
La primera evidencia de óxidos de cobre en Piuquenes fue reportada en 1970 por Minera Aguilar, quien posteriormente completó el primer programa de exploración entre 1973-1975.
Entre 1995 y 1997, Inmet Mining Corporation completó un estudio helimagnético/radiométrico, geología de superficie, geoquímica de rocas y suelos, magnetismo terrestre, PD-IP y ocho perforaciones diamantinas para un total de 1.894,2 m. Posteriormente, en 2015-2016, Anglo American Argentina completó geología y geoquímica detalladas 1:2500, 17,8 km de PD-IP/NSMT 3D de profundidad gDAS24 y un único pozo de perforación diamantina de 920,2 m.
Desde su descubrimiento, el pórfido de cobre y oro de Piuquenes ha permanecido hasta ahora en propiedad privada.
Perforación de seguimiento
Pampa Metals ha diseñado un programa de perforación diamantina que se completará en dos temporadas de perforación y que consiste en un programa de perforación de Fase 1 de ~2500 metros con diamantina diseñado para probar la profundidad y la extensión lateral de la mineralización conocida, que se completará entre enero y abril de 2024 (indicativo) con resultados de los ensayos que es esperan progresivamente entre marzo y mayo de 2024 (indicativo).
La Fase 2 consiste en un programa de perforación de seis meses diseñado para expandir significativamente la capa mineralizada y cuyo inicio está previsto para octubre de 2024 (indicativo).
